2011/12/27

『防水工事_FRP防水』

防水工事 FRP防水


現場に赴くと、浴室の防水工事が進められていた。浴室の仕上げは床はタイル貼、壁はFRP防水仕上げとしているが、壁のFRP防水は床下までぐるりとまわされ防水層を形成している。
FRP防水とは、FRP(繊維強化プラスチック)を補強材に、液状樹脂で一体化させた塗膜防水で、強靭な防水層を形成するものだ。



FRPを敷き、その上からローラーで硬化剤を混入したポリエステル樹脂をすり込んでいく。





『防水工事_アスファルト防水』

防水工事 アスファルト防水


今計画の屋上(屋根)の防水はアスファルト防水としている。アスファルト防水施工の前に、まずはスラブに勾配をつくるところからはじめられる。コンクリート打設時にはスラブは水平に打たれるが、雨水排水のためドレイン(雨水排水口)に向けてモルタルで緩やかに勾配をつくっていく。



それができるとアスファルト防水工事に進んでいく。まずはコンクリートスラブ、それに壁の立上り部分にアスファルトプライマーを塗布して下地をつくる。それを終えると溶融アスファルトでアスファルトルーフィングをコンクリートスラブに貼り込んでいく。
プライマー塗布後。

手前のロールがアスファルトルーフィング、奥に溶融釜が見える。

アスファルト防水工事終了。

2011/12/22

『木工事_フローリング床下地』

木工事 フローリング床下地



フローリング仕上げの床は、まず壁際四周に際根太を設置、コンクリートスラブ上には等間隔に支持材(プラ束)を並べレベルを出す。その上に断熱材を裏打ちしたベースパネルを敷設し、さらに捨貼り材(合板)を敷いて下地が完成する。
木材を加工している大工さん。際根太の施工中。

ベースパネルと捨貼り材。

捨貼りを終えた床。この上にフローリングが貼られる。
なおこの床はキッチンカウンターが設置される場所。墨出しされている。

『木工事_乾式壁・天井』

木工事 乾式壁・天井


内装は木工事がスタートしている。
木工事の主な箇所は、乾式壁やアーチ状天井、フローリング床、それに家具などだ。今回の計画はほとんどコンクリート打放し仕上げだが、部分的に仕上げを変えている。特に2階は水廻りなども絡み、またプライベート性を高めるためにも、平面は細かく分節され、それに合わせて仕上げも違えている。
2階ホールから郊外側をみる。
細かく空間が分節され奥行きをつくる。

大工職人の作業は見ているだけで飽きない。こうやってつくっていくのか、としばし見つめてしまう。(職人さんとしては迷惑だろうが、、、)
アーチ状の天井が部分的に出てくるが、ここは木で下地を組んだ上に曲げ合板で天井をつくっていく。

アーチ状の天井を張るための下地づくり。


2011/12/19

『躯体補修』

型枠、支保工の撤去


型枠脱型後、型枠や支保工の材料が撤去され、一気に空間が広がった。ある意味最もピュアな空間の状態かもしれない。
3階郊外側をみる。開口部には養生シートが張られている。
屋上。



躯体補修


コンクリート躯体に施工不良箇所を散見したが、現在補修作業に取り掛かっている。
コンクリート打設の主な施工不良を下記に記す。

・コールドジョイント:先に打ち込まれたコンクリートと後に打たれたコンクリートの境にできる継目。
・ジャンカ:コンクリートが密実に打てずに空隙ができて硬化する状態。
・型枠ずれ:綺麗な平面にならずに型枠がずれたもの。各階ごとの打ち継ぎ部分に出やすい。
・ひび割れ:沈み亀裂や乾燥収縮など要因はあるが、不明なものもある。
・型枠パンク:型枠がパンクしてコンクリートが溢れる状態。

これらは意匠上の問題もあるが、怖いのは構造上の欠陥になることだ。これらの不良箇所があった場合、構造設計者や施工者とも綿密に相談し、対処方法を決定する必要がある。
今回は上記の不良が一通り存在し、補修の規模も大きなものになってしまった。しかし幸い構造上大きな欠陥となる箇所はなかった。
主な補修方法としては、1)不良箇所をはつり取り、2)無収縮モルタルを埋めて、3)仕上げを行う。
コンクリート打放し仕上げとなる部分の補修は、専門の打放し補修業者がいて、コンクリートの柄のように模様を描いて仕上げていく。


上の写真は、家具で隠れる壁に作ってもらった補修サンプル。正面の壁、上側はモルタルのみの仕上げで、塗装仕上げの下地になる。下側はモルタルの上にコンクリート打放し補修を行ったもの。2社にサンプルをお願いし、これから1社に絞る。

2011/12/10

『左官補修』

左官補修

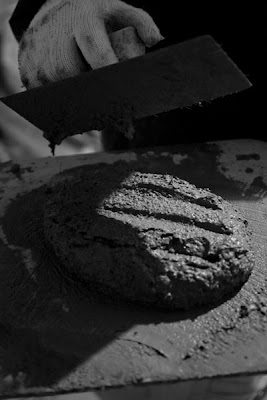

10日、現場見学会を開催中も工事は進められている。現在の現場状況としては、型枠の脱型がほぼ終わり、この日左官職人が現場に入っていた。コンクリートの施工不良箇所の是正(階ごとの打継ぎズレの補修等)や、浴室床の防水下地の施工、また壁面の塗装仕上げ面の地均し等を行っていた。

※今回はカメラマンの山辺章史さんからご提供頂いた写真をUPしています。



『現場見学会_その2』

現場見学会


10日に開催した見学会の様子。現場は工事中であったが、現場見学のほか、設計主旨などの簡単なレクチャーを行った。

※今回は山辺さんからご提供頂いた写真をUPしています。







『現場見学会_その1』

現場見学会



10日、私の教えている大学(京都造形芸術大学)の学生や友人を招いての現場見学会を行った。
私自身現場経験は決して豊富なわけではなく、日々現場に出て学ぶことも多い。そもそも建築現場は仮囲いに囲まれ、関係者以外には中は伺い知れないブラックボックスだ。普段見ることの出来ない現場をひとつの教材として皆と共有し、何か学びになれば嬉しいものだ。
また今回はプロカメラマンで一線でご活躍されている山辺章史さんが現場にお越し頂き、写真を撮影して下さった。

※今回は山辺さんからご提供頂いた写真をUPしています。








2011/12/06

『現場事務所』

現場事務所


躯体工事は、コンクリート打設が終わり、後は型枠の脱型と支保工の解体を待つばかりとなった。下階(1~3階)は型枠脱型、支保工払いもほぼ終え、サッシの取り付けも進んでいる。内部空間が確保され(とはいえまだガラスが嵌っていないため外気ではあるが)、仮設の現場事務所が出来ていた。これからの現場定例は安定して会議を行うことが出来る。
そして現場はいよいよ内装工事へと進むことになる。

2011/12/03

『R階壁_コンクリート打設』

R階壁 コンクリート打設


大震災の影響等により、遅れに遅れていた屋上階のコンクリート打設がやっと行われた。
陸屋根の屋上は一般的に屋根とパラペット、それに塔屋という構成になる場合が多いが、今計画も同様の構成である。しかしこの建築は屋上が居室―天井のないリビング―のように計画されているため、立ち上がるパラペットは目線を超え、周囲の視界を遮り空を切り取る。また壁の立上りだけでなく、階段やベンチなどのほか、防水やトップライトの取合いなども絡むため、かなり気を使って型枠が組まれた。




打設はこれまで同様、コンクリートミキサー車から供給される生コンをポンプ車で屋上まで送り、ホースで型枠内に流し込む。同時にバイブレーターとたたきによって、型枠内に確実にコンクリートを流し込んでいく。



仕上がりを気遣っての作業は暗くなるまで続き、打設は無事終了した。




本日をもってひとまず上棟し、躯体工事は終了となる。待ち焦がれたこの日をやっと迎えることができた。
